Gezondheid

Beleid, wet- en regelgeving

Geluidhinder

Aanlegfase
Ten behoeve van dit project vinden bouwwerkzaamheden plaats. In het Besluit bouwwerken leefomgeving zijn in artikel 7.17 voorschriften opgenomen ten aanzien van geluidhinder als gevolg van het uitvoeren van bedrijfsmatige bouwwerkzaamheden:

  1. Bedrijfsmatige bouw- en sloopwerkzaamheden worden alleen op werkdagen en op zaterdag, tussen 7.00 uur en 19.00 uur verricht.

  2. Bij het verrichten van die bedrijfsmatige werkzaamheden worden de dagwaarden en de daarbij behorende maximale blootstellingsduur, zoals opgenomen in Tabel 11‑36, niet overschreden.

Tabel 11‑36: Dagwaarden en de daarbij behorende maximale blootstellingsduur

Uit Tabel 11‑36 blijkt dat er vanwege geluid vanwege bouwwerkzaamheden dat de 60 dB(A) niet overschrijdt geen voorschriften gelden voor de duur van de werkzaamheden. Als er sprake is van geluid vanwege werkzaamheden dat hoger is dan 60 dB(A) maar niet hoger dan 65 dB(A), geldt er een maximale duur van de werkzaamheden van 50 dagen.

Gebruiksfase
In het Besluit kwaliteit leefomgeving (Bkl) staan regels over omgevingswaarden, instructieregels, beoordelingsregels en regels voor monitoring van de kwaliteit van de leefomgeving. De regels voor het beschermen van de gezondheid en van het milieu zijn in § 5.1.4 opgenomen. Voor geluid vanwege activiteiten is dit uitgewerkt in § 5.65.

Een omgevingsplan bevat:

  1. Als waarden de standaardwaarden, bedoeld in Tabel 11‑37, voor het toelaatbare geluid door een activiteit op een geluidgevoelig gebouw;

  2. Als waarden de grenswaarden, bedoeld in Tabel 11‑38, voor het toelaatbare geluid in geluidgevoelige ruimten binnen in- en aanpandige geluidgevoelige gebouwen.

Tabel 11‑37: Standaardwaarde toelaatbaar geluid op een geluidgevoelig gebouw

Tabel 11‑38: Grenswaarde toelaatbaar geluid in geluidgevoelige ruimten binnen in- en aanpandige geluidgevoelige gebouwen

Luchtkwaliteit

In het Besluit kwaliteit leefomgeving (Bkl) staan regels over omgevingswaarden, instructieregels, beoordelingsregels en regels voor monitoring van de kwaliteit van de leefomgeving. De omgevingswaarden voor het beschermen van de gezondheid en van het milieu zijn onder afdeling 2.2 opgenomen. Voor de kwaliteit van de buitenlucht is dit voor respectievelijk stikstof(di)oxide(n) en fijnstof nader uitgewerkt onder de artikelen 2.4 en 2.5.

De regels voor het beschermen van de gezondheid en van het milieu zijn in § 5.1.4 opgenomen. Voor de kwaliteit van de buitenlucht is dit nader uitgewerkt in § 5.1.4.1.

Het Bkl biedt de volgende grondslagen voor de onderbouwing dat een plan of project voor de gezondheid en het milieu voldoet aan de wet- en regelgeving voor luchtkwaliteit:

  1. De winlocatie bevindt zich niet binnen een aandachtsgebied voor stikstofdioxide en fijnstof. De beoordeling van de luchtkwaliteit is beperkt tot deze aandachtsgebieden, omdat er buiten de aandachtsgebieden geen sprake is van een dreigende overschrijding van de omgevingswaarden voor stikstofdioxide en fijnstof (art. 5.51 Bkl). Voor enkele activiteiten moet de overheid de luchtkwaliteit ook buiten aandachtsgebieden beoordelen. Het gaat dan om de aanleg of wijziging van een wegtunnel en de aanleg van een auto(snel)weg (artikel 5.50 Bkl);

  2. Het plan of project leidt niet tot overschrijding van (rijks)omgevingswaarden zoals vastgelegd in paragraaf 2.2.1 van het Besluit kwaliteit leefomgeving (Bkl);

  3. Het plan of project draagt niet in betekenende mate bij aan een verslechtering van de luchtkwaliteit (art. 5.53 en 5.54 Bkl).

Wanneer een plan voldoet aan één van bovenstaande grondslagen, kan het wat luchtkwaliteit betreft doorgang vinden.

Onderzoeksmethodiek

Geluidhinder en luchtkwaliteit zijn beoordeeld op basis van deskundigenoordeel.

11.7.1 Invloed op geluidhinder

Referentiesituatie

Van, naar en op de landbouwgronden vinden gedurende het jaar diverse milieubelastende activiteiten met machinale werktuigen en bijbehorende geluidemissie plaats.

Beoordelingsmaatlat

Tabel 11‑39: Beoordelingsmaatlat geluidhinder in de aanlegfase en de gebruiksfase

Effectbeschrijving en -beoordeling in de aanlegfase

Gedurende de aanlegfase wordt geluidhinder verwacht van:

  • De aanleg van de waterwinputten en winputkelders;

  • De aanleg van een gebouw met de installaties voor het transport, de elektriciteit en opslag;

  • De inrichting van het terrein.

In Tabel 11‑40 is opgenomen welk materieel wordt ingezet voor de verschillende werkzaamheden voor de aanleg van de winlocatie. Daarbij is het bronvermogen van het materieel opgenomen. Aan de hand van een akoestisch rekenmodel zijn met deze gegevens geluidcontouren bepaald om de effecten te beoordelen.

Tabel 11‑40: In te zetten materieel bij aanleg van de drinkwaterwinning (Antea Group, 2024a)

Op basis van bovenstaande emissies en bedrijfstijden zijn per situatie akoestische rekenmodellen opgesteld om de geluidcontour van 60 dB(A) in de dagperiode te bepalen.

Maatgevende locaties

In de omgeving van de winlocatie liggen diverse geluidgevoelige gebouwen, op verschillende afstanden van de werklocaties. In Figuur 11‑29 is aangegeven welke bebouwing het dichtst bij de werklocaties ligt en die dus maatgevend zijn voor de optredende geluidbelastingen. De overige bebouwing ligt op grotere afstand, waardoor de geluidbelasting lager zal zijn ten gevolge van de inrichting van het terrein.

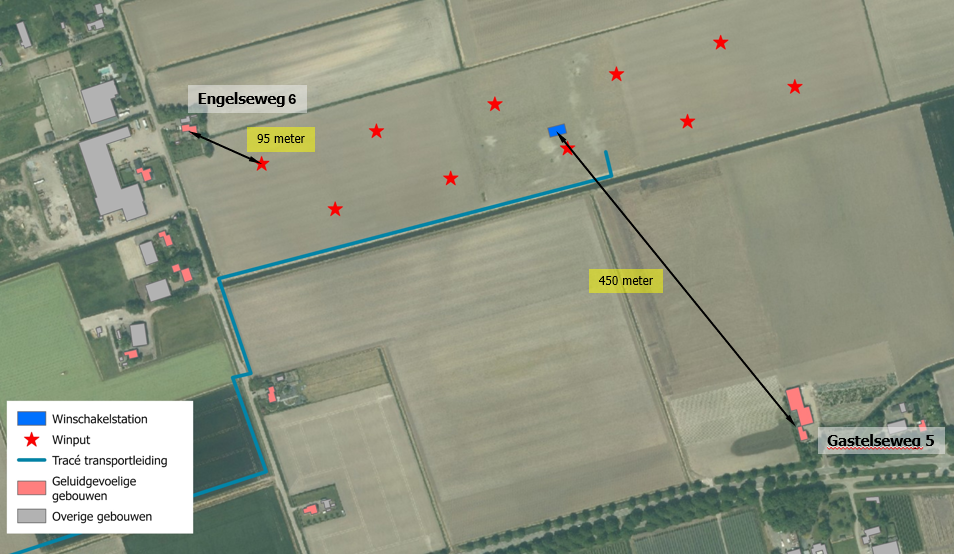

Figuur 11‑29: Overzicht ligging geluidgevoelige gebouwen ten opzichte van werklocaties

Realiseren winschakelgebouw

De geprojecteerde locatie van het gebouw ligt op een afstand van meer dan 450 meter van de omliggende geluidgevoelige gebouwen. De geluidcontour van 60 dB(A) ligt op een afstand van ongeveer 85 meter.

Aanleg winputten

Het boren van de winputten gebeurt met een boorstelling, aangedreven door een dieselmotor. In de voorgestelde indeling van het winveld ligt één winput op een afstand van ongeveer 95 meter van de woning aan de Engelseweg 6. Op basis van het in te zetten materieel ligt de geluidcontour van 60 dB(A) op een afstand van ongeveer 65 meter van de werkzaamheden. De geluidbelasting bij de woning aan de Engelseweg 6 zal niet hoger zijn dan 60 dB(A).

Inrichten landschap

Op basis van het in te zetten materieel ligt de geluidcontour van 60 dB(A) op een afstand van ongeveer 65 meter van de werkzaamheden. Bij de woning aan de Engelseweg 6 bedraagt de maximale geluidbelasting 67 dB. De duur van de werkzaamheden wordt voor het gehele terrein ingeschat op maximaal 30 dagen. Binnen een afstand van 65 meter van de bestaande woningen zal de duur van de werkzaamheden zeker niet meer dan 5 dagen zijn.

Indirecte hinder

Bij de aanleg van de winlocatie wordt er extra verkeer gegenereerd voor de aanvoer van materiaal, materieel en personeel. Het gaat om een beperkt aantal voertuigen per dag, waarvan geen negatieve effecten worden verwacht.

Het effect op geluid in de aanlegfase is licht negatief (-) beoordeeld. Uit het onderzoek blijkt dat de aanleg van de winlocatie op enkele plaatsen leidt tot een overschrijding van de dagwaarden, maar niet tot een overschrijding van de wettelijk toegestane blootstellingsduur aan bouwactiviteiten:

  • Vanwege de bouwactiviteiten zullen er niet meer dan 50 dagen geluidbelastingen optreden die hoger zijn dan 65 dB(A);

  • Vanwege de inrichting van het terrein zullen er niet meer dan 15 dagen geluidbelastingen optreden die hoger zijn dan 70 dB(A).

Effectbeschrijving en -beoordeling in de gebruiksfase

In de gebruiksfase zijn de volgende installaties in gebruik:

  • In de winputkelders worden pompen geplaatst om het water omhoog te pompen

  • In het gebouw, dat als een dicht gebouw wordt uitgevoerd, worden de installaties voor het transport, de elektriciteit en opslag geplaatst.

Na de aanleg voldoen de putten en de installaties aan de geluidnormen.

Het effect op geluid in de gebruiksfase is neutraal (0) beoordeeld. De hoogte van het geluid in de gebruiksfase overschrijdt naar verwachting de geldende standaardwaarden niet. Er ontstaat geen geluid dat als extra hinderlijk wordt ervaren (tonaal of impulsachtig geluid) en er zijn alleen lage geluidpieken tijdens schakelmomenten of door verkeer van mensen die ter plaatse moeten werken. Door de aard van het geluid en de afstand tot woningen is het niet aannemelijk dat er gezondheidseffecten, zoals gehoorschade, stress, psychologische problemen en slaapverstoring, door de drinkwaterwinning ontstaan.

Mitigerende maatregelen

Mitigerende maatregelen zijn niet van toepassing.

11.7.2 Invloed op luchtkwaliteit

Referentiesituatie

Van, naar en op de landbouwgronden vinden gedurende het jaar diverse milieubelastende activiteiten met machinale werktuigen en bijbehorende emissies van stikstofoxiden en fijnstof plaats.

Beoordelingsmaatlat

Tabel 11‑41: Beoordelingsmaatlat luchtkwaliteit in de aanlegfase

Effectbeschrijving en -beoordeling in de aanlegfase

Tijdens de aanleg van de drinkwaterwinning vinden ter plekke activiteiten met mobiele werktuigen plaats en vinden er vanuit de richting Oud-Gastel verkeersbewegingen plaats met lichte en zware motorvoertuigen. Deze activiteiten zijn tijdelijk van aard en zeer lokaal.

De activiteiten tijdens de aanlegfase vinden niet plaats in een aandachtsgebied voor stikstofdioxide of fijnstof. Het effect van de activiteiten is bovendien zo gering dat het niet leidt tot een aanzienlijke verbetering dan wel verslechtering van de huidige situatie. De beoordeling is licht negatief (-). Er zijn geen risico’s voor de volksgezondheid.

Mitigerende maatregelen

Voor luchtkwaliteit worden kleine, tijdelijke effecten verwacht in de aanlegfase. Mitigerende maatregelen zijn niet van toepassing.

11.7.3 Leemten in kennis en informatie

Niet van toepassing.
